一是做好搶工期的心理準備。一切服從于指揮部的時間進度要求,有條件要上,沒有條件創(chuàng )造條件也要上。盡早展開工作,不能等到一切條件具備了才開始行動。早進入早有利,前期抓緊,避免后期滯后被動。
二是樹立生產就是經營的觀念,打好A3施工這一仗。機場工程施工任務具有特殊性,做好了,會(huì )有后續工程,做不好就會(huì )被切掉一塊,甚至會(huì )被趕出去。A1、A2的樁基施工就是這樣,前期進場的隊伍沒有按期達到指揮部進度要求,任務被切掉一塊給了我們。我們做好了才有后來的機會(huì )。A3我們要從頭開始,不能躺在以前的功勞上,如果我們做不好,也會(huì )被切掉一塊給別人做。我們要像搶挖孔樁工期一樣確保A3施工進度。
三、做好進場準備工作。5月底前主要抓好臨時設施規劃和搭建準備。場地移交給我們以后,要爭取在半個月完成, 臨時設施位置的確定要與指揮部溝通,避免位置不對造成遷建帶來時間上和費用上的浪費。
搞好文明施工。現場要圍護起來,要有相應的標語、標示,圖牌齊全,營造良好的宣傳氛圍。工會(huì )、宣傳部門和機場項目部一起做好這方面的規劃和實施,現場上體現出文明施工水平和五公司形象,體現出五公司的企業文化。要提前策劃,精心實施。
四是做好施工策劃和方案準備。施工區場地、大型機械設備布置要早規劃,施工組織設計要進行細化、優化,切合實際。根據工程特點,抓緊做好技術、管理方面的準備工作,做好勞動力組織和機械設備、周轉材的準備。確保A3段在安全、質量、進度、效益和文明施工各方面都達到最好的水平,使五建形象得到新的提升。
五公司副總經理兼第三直管部經理段培勇、公司總經理助理兼新機場項目部經理王磊邦、總工程師焦倫杰等分別介紹了工程特點及準備工作等情況,公司工會(huì )主席李興奎及黨委工作部、租賃中心、物資部等部門和二分公司、三直管部等參建單位有關領導和管理、技術人員到會(huì )。
伍軒 報道、攝影
策劃會(huì )在租用的中建基地會(huì )議室舉行。

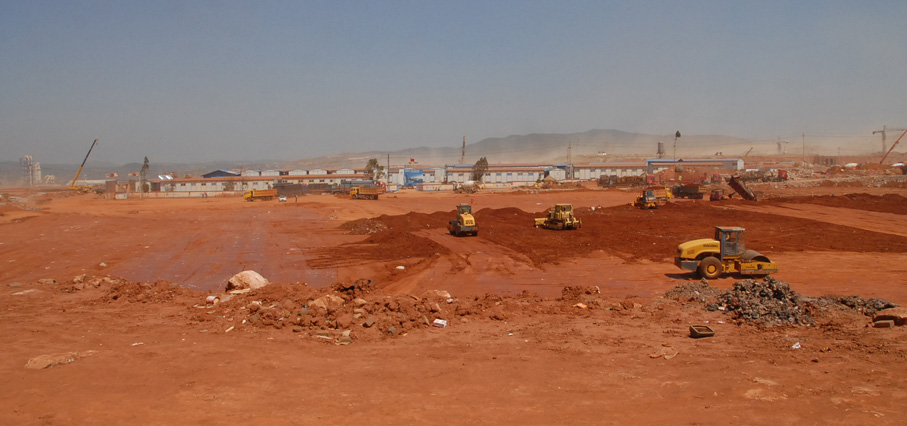

A3合同段工程場地尚未移交給我公司。這是計劃于5月15日移交給五建的用于搭建臨時設施的場地,5月9日拍攝時正在進行土方回填施工。從推土機位置算起,還需要填土4米。
在工期極其緊迫的情況下,能不能按時進場施工對于整個工程的施工進度十分重要。

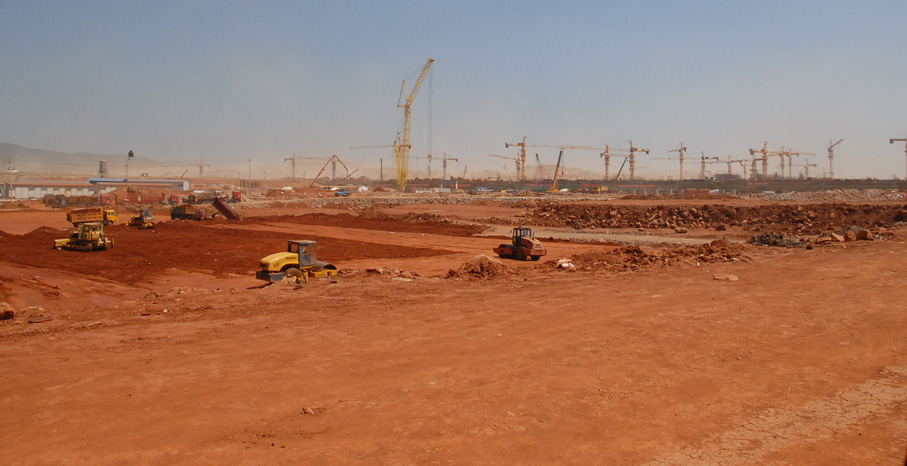

圖中遠處其他單位施工的航站樓已經展開主體施工。
